Les étapes incontournables d’un projet de relocalisation

Les étapes incontournables d’un projet de relocalisation

Relocaliser une activité consiste à rapprocher tout ou partie de sa production, de ses fournisseurs ou de ses opérations d'un territoire choisi. Ce mouvement ne se limite pas à déplacer une usine : il engage les coûts, les compétences, les contrats, la qualité, la logistique et les équipes. Une relocalisation réussie repose sur une préparation méthodique, avec des décisions vérifiées avant chaque bascule.

Le bon réflexe est de traiter le projet comme une chaîne : si un seul maillon cède - un fournisseur non qualifié, un permis retardé, une équipe insuffisamment formée - la reprise d'activité peut devenir coûteuse. L'enjeu est donc de construire un scénario réaliste, piloté et progressif.

Les étapes incontournables d'un projet de relocalisation

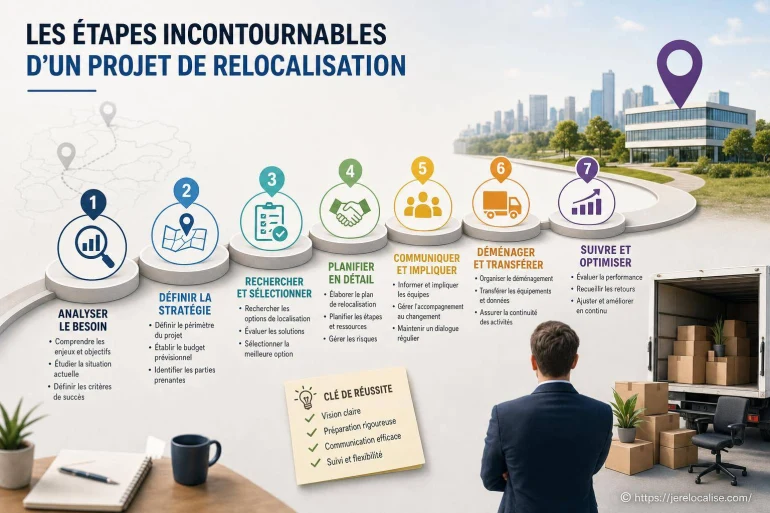

Un projet solide suit généralement un ordre précis : définir le périmètre, mesurer la faisabilité, choisir le territoire et les partenaires, sécuriser les moyens de production, préparer le transfert, puis stabiliser l'activité. Cet ordre peut s'adapter au secteur, mais l'analyse initiale ne doit jamais être escamotée.

Vision économique

Comparer le coût complet, pas seulement le prix de fabrication : transport, stocks, énergie, droits, non-qualité et délais.

Capacité industrielle

Vérifier les machines, les surfaces, les compétences locales et les capacités réelles des sous-traitants.

Transition maîtrisée

Préserver la continuité des commandes grâce à une montée en charge progressive et des stocks de sécurité adaptés.

À lire absolument

Impliquer ses équipes dans la relocalisation : pourquoi et comment ?
Impliquer ses équipes dans la relocalisation : pourquoi et comment ?

Impliquer vos équipes, c'est LA clé pour réussir votre relocalisation. Des actions concrètes, du sens vrai, et une communication sans filtre. Transformez ce défi en victoire collective !

1. Définir le périmètre et la raison du retour

La première décision consiste à préciser ce qui est relocalisé. Il peut s'agir d'une ligne d'assemblage, d'une famille de pièces, d'un entrepôt, d'un centre de maintenance, d'un service client ou d'une fonction de conception. Une entreprise peut aussi rapatrier uniquement les productions stratégiques tout en conservant d'autres volumes sur leur site d'origine.

La motivation doit être formulée clairement. Réduire les ruptures d'approvisionnement, raccourcir les délais de livraison, renforcer le contrôle qualité, protéger un savoir-faire, répondre à une exigence client ou diminuer l'exposition à certains risques : chaque objectif conduit à des choix différents. Une relocalisation pensée uniquement sous l'angle du coût salarial passe souvent à côté des dépenses indirectes.

À ce stade, un document de cadrage aide à aligner direction, finance, achats, production et ressources humaines. Il peut recenser les références concernées, les contraintes réglementaires, les niveaux de stock nécessaires, les équipements indispensables et les échéances commerciales. Ce document n'a pas besoin d'être volumineux ; il doit être suffisamment précis pour éviter les interprétations contradictoires.

À lire absolument

Pourquoi la relocalisation suscite-t-elle autant de débats ?
Pourquoi la relocalisation suscite-t-elle autant de débats ?

Relocaliser, une promesse ou un piège ? Entre création d'emplois et coûts élevés, explorez les vérités cachées. Découvrez pourquoi ce sujet divise et fascine tant !

2. Établir un diagnostic complet de faisabilité

Le diagnostic détermine si le transfert est techniquement, économiquement et humainement viable. Il s'appuie sur le coût complet rendu, aussi appelé coût total de possession : au prix de production s'ajoutent le fret, l'assurance, les stocks immobilisés, les contrôles, les rebuts, les retours, les délais et les aléas.

Une pièce très compétitive à l'achat peut perdre son avantage si elle impose des commandes importantes, une expédition longue ou un stock de plusieurs mois. À l'inverse, une fabrication locale parfois plus chère à l'unité peut permettre de produire en séries plus courtes, de corriger un défaut rapidement et de livrer plus souvent. La comparaison doit porter sur des hypothèses identiques : volumes, qualité, emballage, cadence, coûts énergétiques et niveau de service.

Élément à analyser Question concrète Risque si le point est négligé
Coût industriel Quel est le coût réel par pièce ou par lot ? Budget de transfert sous-évalué
Capacité Le futur site peut-il tenir la cadence demandée ? Retards et sous-traitance d'urgence
Qualité Les procédés répondent-ils aux spécifications ? Non-conformités et retours clients
Approvisionnement Les matières et composants restent-ils disponibles ? Nouvelle dépendance critique
Ressources humaines Les compétences sont-elles présentes ou formables ? Démarrage trop lent

La faisabilité doit aussi inclure les obligations applicables : règles d'urbanisme, autorisations environnementales, normes de sécurité, exigences sectorielles, traçabilité ou homologations produit. Dans les activités réglementées, un changement de site ou de procédé peut nécessiter des validations longues. Anticiper ces délais évite de promettre une date de redémarrage impossible à tenir. [ Voir ici aussi ]

3. Choisir le territoire, le site et les partenaires

Le choix d'implantation ne se résume pas à la disponibilité d'un bâtiment. Un bon territoire réunit des compétences mobilisables, un accès logistique adapté, des fournisseurs compatibles, une énergie disponible et des interlocuteurs capables d'accompagner le projet. La proximité d'un client important peut compter, mais elle ne compense pas une filière industrielle absente.

Il est utile d'évaluer plusieurs options sur la même grille : distance des marchés, recrutement, coût immobilier, raccordements, transport, formation, foncier disponible, sous-traitance et acceptabilité locale. Visiter les sites reste indispensable. Sur place, certains détails deviennent visibles : accès poids lourds limité, hauteur sous plafond insuffisante, puissance électrique à renforcer, zone de stockage trop petite ou éloignement des services de maintenance.

Une relocalisation ne se gagne pas en trouvant simplement un bâtiment disponible : elle se gagne en recréant autour du site les conditions nécessaires pour produire durablement.

Le même niveau d'exigence s'applique aux partenaires. Pour un sous-traitant, demandez des preuves de capacité, examinez les procédés, les contrôles qualité et les délais d'approvisionnement. Un audit peut révéler qu'un fournisseur maîtrise parfaitement un prototype, mais ne possède pas encore l'organisation nécessaire pour une série régulière. Cette différence est décisive.

4. Construire le modèle opérationnel et financier

Une fois l'implantation retenue, le projet entre dans sa phase de conception. Il faut dessiner les flux physiques, préciser les postes de travail, choisir les équipements, définir les stocks et fixer les responsabilités. Le modèle opérationnel répond à une question simple : comment le produit va-t-il être fabriqué, contrôlé, stocké et expédié dès le premier jour ?

Le budget doit couvrir bien davantage que les machines. Il comprend notamment les travaux, les études, les déménagements, la qualification des procédés, les outils de contrôle, les logiciels nécessaires, les recrutements, la formation, les premiers stocks et une marge pour les imprévus. Les dépenses de double fonctionnement sont fréquentes : pendant un temps, l'ancien et le nouveau dispositif peuvent fonctionner en parallèle.

  • Recenser les investissements matériels et immatériels.
  • Prévoir les coûts de qualification, d'essais et de rebut au démarrage.
  • Identifier les besoins de trésorerie liés aux stocks de transition.
  • Définir des indicateurs : service client, qualité, coûts, sécurité et cadence.
  • Attribuer un responsable pour chaque action critique.

5. Préparer le transfert sans interrompre les clients

Le transfert est la période la plus sensible. Les commandes continuent, les clients attendent leurs livraisons, tandis que les équipes installent les nouveaux moyens de production. La réponse passe souvent par un plan de bascule détaillé, avec des stocks tampons proportionnés au délai de redémarrage et aux risques identifiés.

  1. Préparer les données : dossiers techniques, gammes, nomenclatures, réglages machine, plans de contrôle et exigences clients.
  2. Qualifier le nouveau processus : essais, premières pièces, validation des paramètres et contrôles renforcés.
  3. Former les équipes : gestes métiers, sécurité, qualité, maintenance et traitement des écarts.
  4. Produire en parallèle si possible : sécuriser les premières livraisons sans dépendre d'un démarrage parfait.
  5. Basculer par étapes : commencer par une référence moins critique peut limiter l'exposition au risque.

La communication client mérite une attention particulière. Elle doit être factuelle : changement de site, maintien des exigences qualité, éventuelle période de transition et contacts opérationnels. Mieux vaut annoncer un calendrier prudent et le tenir qu'afficher une ambition trop optimiste. Pour les fournisseurs, les nouveaux besoins de volumes, de conditionnement ou de fréquence de livraison doivent être partagés assez tôt.

6. Recruter, transmettre et ancrer les compétences

Une installation industrielle ne fonctionne pas uniquement avec des machines. Elle dépend des personnes qui règlent, contrôlent, maintiennent, planifient et améliorent les procédés. La disponibilité des compétences doit être étudiée avant la décision d'implantation, puis suivie pendant toute la montée en charge.

Le transfert de savoir-faire peut prendre des formes très concrètes : tutorat entre salariés, vidéos de réglage, fiches de poste illustrées, binômes entre experts et nouveaux arrivants, périodes d'immersion ou maintien temporaire d'une équipe expérimentée. Les connaissances implicites sont souvent les plus fragiles. Un opérateur chevronné sait parfois reconnaître une anomalie au bruit d'une machine ou à l'aspect d'une pièce, sans que cette information figure dans la documentation.

La relocalisation peut aussi devenir un levier d'attractivité locale lorsqu'elle s'accompagne de parcours de formation, de liens avec des établissements spécialisés et d'une politique de transmission. Ce travail demande du temps, mais il réduit la dépendance à quelques personnes clés.

7. Piloter la montée en charge et corriger rapidement

Le démarrage ne marque pas la fin du projet. Il ouvre une phase de stabilisation durant laquelle les écarts sont normaux : cadences plus faibles que prévu, approvisionnements irréguliers, défauts récurrents, emballages inadaptés ou temps de changement de série trop longs. Ce qui compte est la capacité à les détecter, les attribuer et les corriger sans perdre de vue le client.

Un tableau de bord resserré suffit souvent : taux de service, quantités produites, taux de rebut, incidents qualité, retards fournisseurs, absentéisme, incidents de sécurité et trésorerie liée aux stocks. Ces indicateurs doivent être lus à fréquence régulière par une équipe qui peut réellement décider. Accumuler des chiffres sans responsable ni action associée ne sécurise rien.

Une revue de projet peut distinguer les problèmes ponctuels des défauts structurels. Une livraison manquée à cause d'une panne isolée n'appelle pas la même réponse qu'une incapacité récurrente à produire au rythme prévu. Dans le second cas, il faut revoir le dimensionnement, l'organisation des équipes, la maintenance ou le processus lui-même.

Les erreurs qui fragilisent le plus un retour de production

Plusieurs erreurs reviennent dans les projets de relocalisation. La première consiste à confondre proximité géographique et sécurité d'approvisionnement : un fournisseur voisin peut dépendre d'une matière importée ou d'un composant unique. Cartographier les rangs de sous-traitance les plus critiques donne une vision plus fiable.

La deuxième erreur est de sous-estimer la période de double activité. Produire ici tout en maintenant l'ancien flux, financer des stocks de transition et faire intervenir des experts sur deux sites pèse sur la trésorerie. Ce coût est temporaire, mais il doit être prévu.

Une autre difficulté apparaît lorsque le projet est porté par une seule fonction. Les achats peuvent chercher le meilleur prix, la production la meilleure cadence et la finance le retour sur investissement le plus rapide. Sans arbitrage commun, les décisions se contredisent. Un comité réduit, réunissant les fonctions directement concernées, permet de traiter les compromis au bon moment.

Enfin, ne négligez pas l'après-démarrage. Une relocalisation devient durable lorsque les fournisseurs sont suivis, que les équipes progressent, que les équipements sont entretenus et que les produits continuent d'évoluer avec leur nouvel environnement de fabrication. Le véritable ancrage se construit dans les mois qui suivent la bascule, au fil des améliorations concrètes apportées aux flux, aux compétences et à la relation client.

Cet article a obtenu la note moyenne de 0/5 avec 0 avis

Publié le dans la catégorie Stratégies et démarches pour relocaliser

Commentaire(s)

Commentaires en réaction à cet article

Aucun commentaire n'a pour le moment été publié.

Poster un commentaire
